2015年二级建造师考试机电工程管理与实务每日一练(第十七期)
单项选择题
1、按起重机分类,桅杆起重机属于( )。
A.臂架型起重机
B.桥式起重机
C.梁式起重机
D.流动式起重机
2、下列有关锅炉试运行的说法中,不正确的是( )。
A.锅炉试运行在煮炉前进行
B.锅炉试运行启动时升压应缓慢,尽量减小壁温差
C.检查人孔、焊口、法兰等部件,发现有泄漏时及时处理
D.观察各联箱锅筒钢架支架等的热膨胀及其位移是否正常
多项选择题
3、 机电工程专业注册建造师签章的合同管理文件包括( )。
A.工程分包合同
B.索赔申请报告
C.工程设备采购总计划表
D.分包工程进度计划批准表
E.工程质量保证书
简答题
4、背景
某机电工程共包含4个单位工程,分别由两个施工单位施工。4个单位工程中,有3个已经办理中间交接,另一个完成了系统水压试验,正在进行单体试运行。建设单位组织编写了联动试运行方案,建立了试运行组级。在此条件下,建设单位决定把那个单位工程中未完成单体试运行的设备纳入联动试运行一并进行试运行,联动试运行后补办中间交接手续。
在试运行过程中,已经办理中间交接的某单位工程中的一条管道出现有大量焊道泄漏,一台未进行单体试运行的设备出现故障,联动试运行中断。经分析认定,管道焊道泄漏属于施工质量问题。
问题
(1)建设单位决定把未进行中间交接的单位工程一并进行联动试运行,试运行后补办中间交接手续的做法是否正确?为什么?
(2)建设单位决定将未进行单体试运行的设备直接纳入联动试运行的做法是否正确?为什么?
(3)建设单位组织编写了联动试运行方案,建立了试运行组织,是否达到联动试运行要求的该项条件?说明理由。
(4)工程已经中间交接,管道焊道泄漏的质量责任由谁承担?为什么?
5、背景资料:某施工单位承担一台大型压缩机和一台配套的燃气轮机的吊装任务,压缩机单重为82t,燃气轮机单重为37.41t,整体到货。在施工现场可提供200t、170t的大型汽车吊各一台。200t、170t汽车吊吊索具重量均为2t。由于现场条件限制,两台吊车的最佳使用工况如下:
汽车吊车 |
吊车臂长 |
作业半径(m) |
额定负荷(t) |
200t |
24.4 |
9 |
71 |
170t |
22.7 |
1 |
75.5 |
注:如共用抬吊时,不均衡荷载系数取1.1。
项目技术负责人组织编制了吊装方案并经项目经理审核、批准。
问题:
1.选择现场合适的汽车吊车完成压缩机的吊装任务,并作荷载核算。
2.选择现场合适的汽车吊车完成燃气轮机的吊装任务,并作荷栽核算。
3.吊装方案的编制依据是什么?
4.简述吊装方法的选用原则。
6、案例一
背景
由国家和民营企业共同兴建的某炼钢厂,施工单项投资估算600万。起初,建设单位拟定由中央直属的一家冶金建设公司总承包该项目工程,遭到当地监管部门的反对。
建设单位招投标过程中发生下列事件:
事件一,工程采用PC承包形式进行招投标,有个别单位不明白PC承包的含义。
事件二,自发标之日到投标日要求15天完成投标文件的编制,有一家投标单位提出时间太紧无法完成,要求延长至21天,建设单位予以拒绝。
事件三,评标委员会由投标办组建,有招标办和建设单位各一位领导、一名建设单位项目负责人和随机抽选的两名工程技术人员组成。投标单位提出质疑。
事件四,开评标过程中,五家投标单位,有两家因时间紧未完成标书而弃权,一家在投标截止时间晚10分钟递交标书,得到建设单位的谅解,最终三家投标单位经评审由一家施工单位中标。
问题
1.说明建管部门对炼钢厂拟定总承包商反对的理由。
2.事件二中投标单位要求延长投标日期的要求是否合理?简述理由。
3.说明投标单位对评标委员会组成提出质疑的理由。
4.根据事件四的内容,评述本次招投标工作的有效性。
7、 案例三
背景
某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

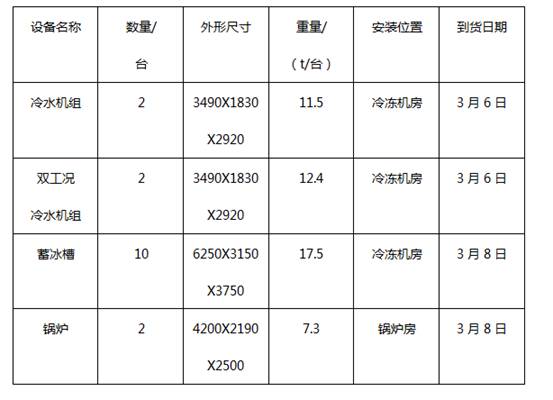

吊装设备一览表

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。

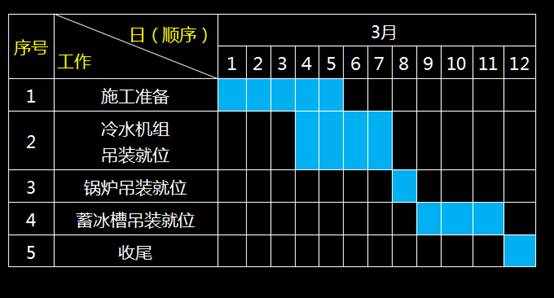

设备吊装进度计划

问题
1、设备吊装工程中应配置哪些主要的施工作业人员?
2、起重机的站立位置的地基应如何处理?
3、指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
4、在设备的试吊中,应关注哪几个重要步骤?
8、 一、背景
某机电安装工程竣工验收后投入使用。在保修期内,该工程的计算机房由甲供的风机盘管的附件(冷冻水柔性接管)发生断裂而漏水,使建筑装修及计算机均遭受损失。为此,用户发生安装工程质量投诉,经查冷冻水柔性接管提前老化,属于产品质量问题。经返工更换新型柔性接管后,运行正常。
鉴于上述产品质量问题,用户向施工单位提出全部更换的要求。
二、问题
1.接到用户投诉后,施工单位应怎样处理?上述产品质量问题发生在保修期内,应怎样处理?
2.用户提出全部更换要求,施工单位应如何响应?经济费用由谁承担?
3.由施工单位全部返工更换后,运行正常,应进行什么性质的回访?为什么?
4.通风空调工程调试的工艺流程是什么?
9、 一、背景
A工程公司将某厂房钢结构制作安装栈桥的任务分包给B专业承包公司(包工、包料)。B专业承包公司用塔吊将重约3t的斜梁吊装找正后用电焊将斜梁与栈桥点焊固定在一起,根据以往的经验,电焊工认为可以摘钩了。但摘钩时斜梁倾翻,2名作业人员从6m高处坠落,造成2人重伤。其中一人未佩戴安全带站在斜梁上,另外一人佩戴了安全带,并将安全带挂在了栈桥大梁上,但下落时安全带挣断。
二、问题
1.本事故应由谁来组织调查、处理结案?
2.事故发生时应采取哪些应急措施?
3.简要分析事故发生的原因。
4.由哪个部门对现场应急预案的适宜性进行审核和确认?
5.简述钢结构采用紧固件连接的要求。
10、一、背景
某机电安装公司承建一个生活小区室外热力管网工程安装任务。施工范围是由市政热力管网至各居民住宅楼号室外1m,管线是不通行地沟敷设。该项目的所有施工内容完毕,并与市政热力管网和各楼号热力管网接通后,在进行竣工验收的同时,项目经理部组织整理竣工资料与竣工图汇编工作如下:
(1)收集的工程施工资料的情况包括:施工方案、技术交底及施工日志;管材、阀门和相关部件及绝热材料等物资进行检查检验记录、产品质量合格证;隐蔽工程检查记录,质量检查记录,压力试验记录;设计图纸和设计变更资料的收发记录等。
(2)整理一套设计新图纸和设计变更资料并编绘成竣工图。
(3)在施工资料整理检查时,发现:
1)有两份物资进场检查记录使用了圆珠笔;
2)一份隐蔽工程检查记录未经监理工程师确认签字,查施工日志记载:当时监理工程师到现场检查;
3)其他各种资料内容齐全、有效;记录的编号齐全、有效。
二、问题
1.机电安装工程的施工资料应包括哪些内容?
2.案例中哪些是施工记录?
3.设计图纸和竣工图是否是施工资料?为什么?
4.在资料整理检查时,发现的1)和2)问题应如何处理?
>>学课在线网课试听.报名 >>学课在线智能题库.模拟做题 >>直播课程 >>录播课程
重要提醒!!内容中联系方式并非本站联系方式,报名咨询的学员请与下面最新联系方式联系我们咨询报名-以免损失!
>>长期招聘兼职招生代理人员,项目合作,团报优惠咨询,有意者请联系我们 >>咨询:13312524700(可加微信)。
昆明学历中心:◆咨询电话:0871-65385921、13312528471 赖老师、钱老师(微信报名:17787865775)
云南地州中心:◆咨询电话:0871-65385921、17787865775 冯老师、 王老师(微信报名:17787865775)
总部报名地址: ◆昆明市-五华区教场东路莲花财富中心10楼;网课试听:ke.xuekaocn.cn
地州分校: 大理分校 丽江分校 迪庆分校 怒江分校 红河分校 临沧分校 玉溪分校 文山分校 保山分校 德宏分校 昭通分校 普洱分校 版纳分校 【各地州学员请加老师微信咨询报名,电话(微信):133-1252-4700】;【2021年云南省成人高考>>立即报名】
职业技能考证:心理咨询师、健康管理师、茶艺师等更多>◆咨询电话:133 1252 4700(微信)
公考培训咨询:◆国考云南省考公务员/事业单位面授培训,咨询电话:133 1252 4700 (微信)
温馨提示:因考试政策、内容不断变化与调整,学课在线网提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
免责声明:以上内容仅代表原创者观点,其内容未经本站证实,学课在线网对以上内容的真实性、完整性不作任何保证或承诺,转载目的在于传递更多信息,由此产生的后果与学课在线网无关;如以上转载内容不慎侵犯了您的权益,请联系我们QQ:1536696595,我们将会及时处理。
